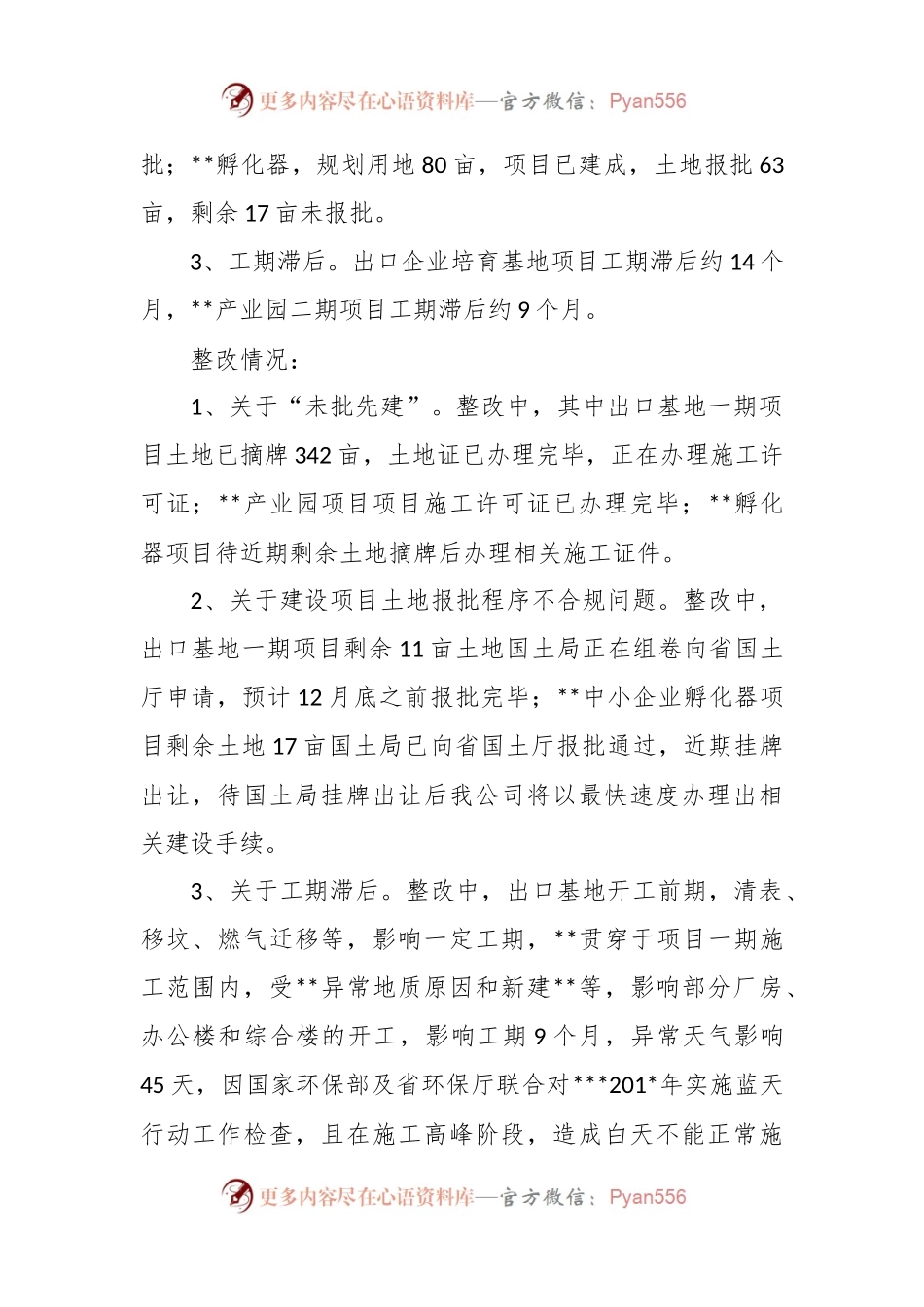

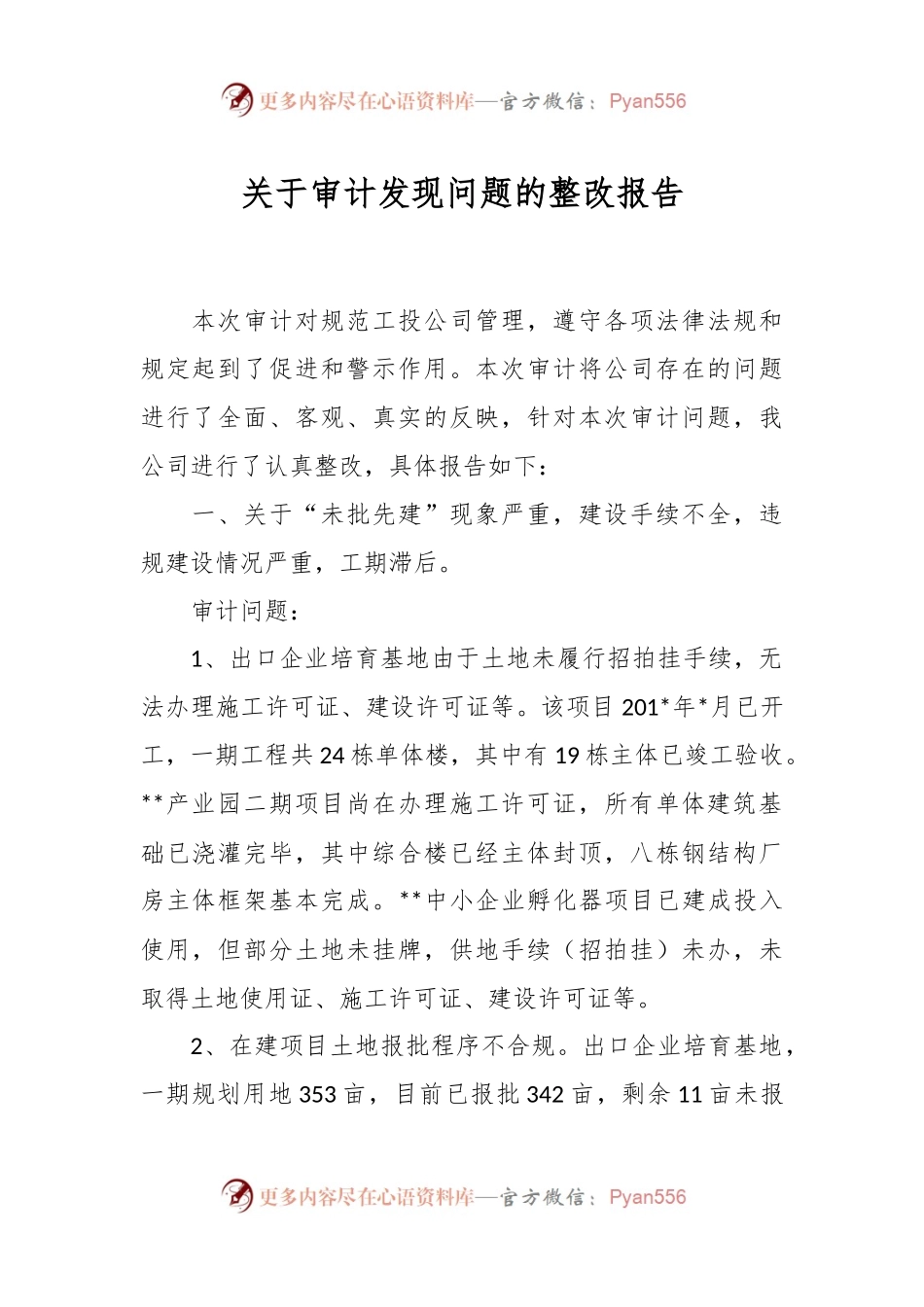

关于审计发现问题的整改报告本次审计对规范工投公司管理,遵守各项法律法规和规定起到了促进和警示作用。本次审计将公司存在的问题进行了全面、客观、真实的反映,针对本次审计问题,我公司进行了认真整改,具体报告如下:一、关于“未批先建”现象严重,建设手续不全,违规建设情况严重,工期滞后。审计问题:1、出口企业培育基地由于土地未履行招拍挂手续,无法办理施工许可证、建设许可证等。该项目201*年*月已开工,一期工程共24栋单体楼,其中有19栋主体已竣工验收。**产业园二期项目尚在办理施工许可证,所有单体建筑基础已浇灌完毕,其中综合楼已经主体封顶,八栋钢结构厂房主体框架基本完成。**中小企业孵化器项目已建成投入使用,但部分土地未挂牌,供地手续(招拍挂)未办,未取得土地使用证、施工许可证、建设许可证等。2、在建项目土地报批程序不合规。出口企业培育基地,一期规划用地353亩,目前已报批342亩,剩余11亩未报批;**孵化器,规划用地80亩,项目已建成,土地报批63亩,剩余17亩未报批。3、工期滞后。出口企业培育基地项目工期滞后约14个月,**产业园二期项目工期滞后约9个月。整改情况:1、关于“未批先建”。整改中,其中出口基地一期项目土地已摘牌342亩,土地证已办理完毕,正在办理施工许可证;**产业园项目项目施工许可证已办理完毕;**孵化器项目待近期剩余土地摘牌后办理相关施工证件。2、关于建设项目土地报批程序不合规问题。整改中,出口基地一期项目剩余11亩土地国土局正在组卷向省国土厅申请,预计12月底之前报批完毕;**中小企业孵化器项目剩余土地17亩国土局已向省国土厅报批通过,近期挂牌...
