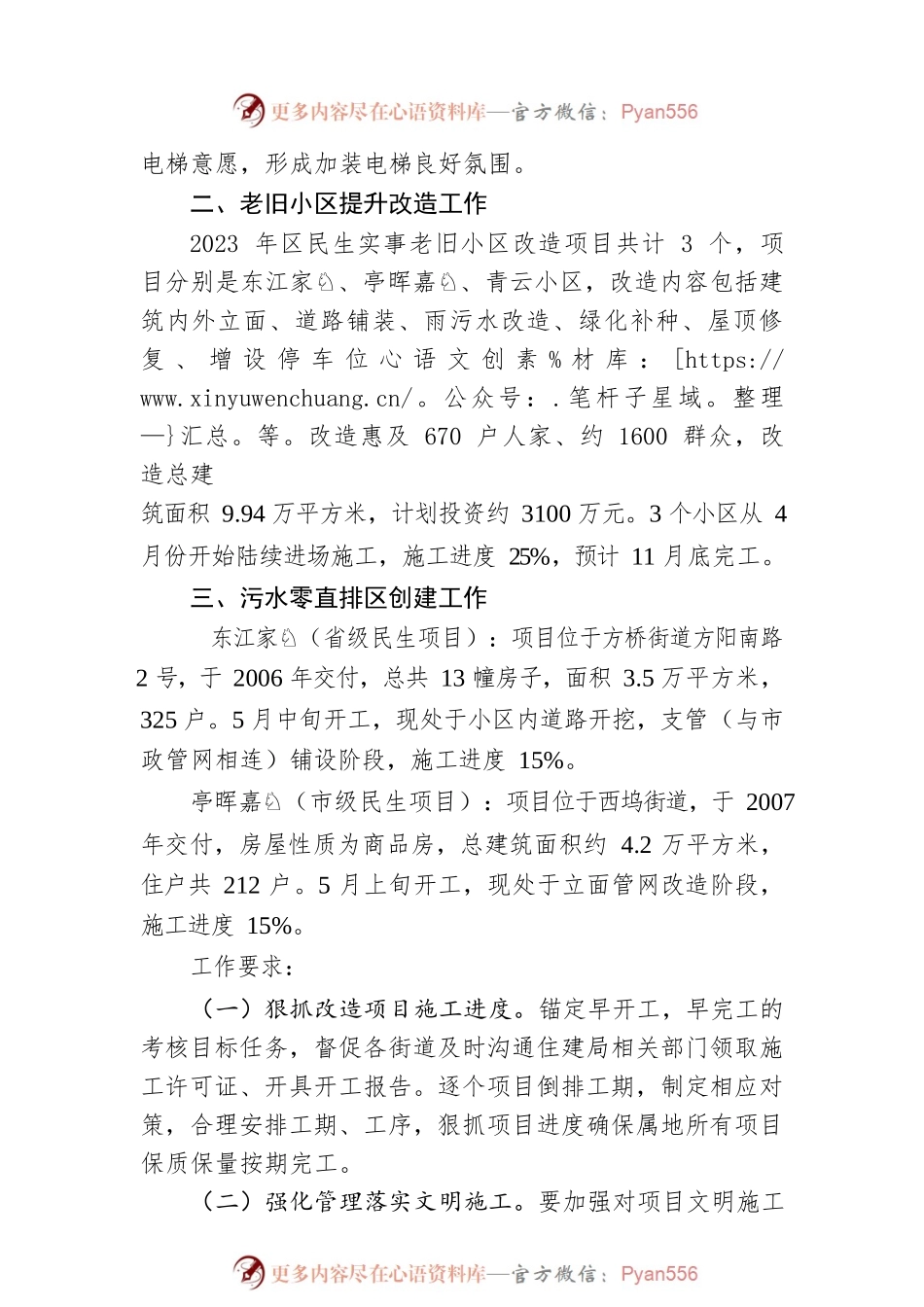

2023年上半年XX区物业行业管理工作情况公开一、电梯加装工作XX区上报联合审批的加装电梯数量共有7台,其中完工项目2台,在建项目2台,处于联合审批阶段3台,意见征求中19台,在宁波市加装电梯的进度统计中,已连续3次绿灯,多次受宁波市级主管部门领导表扬。以下是各镇(街道)实际推进情况:1、松岙镇电梯加装项目已完工并交付使用,共计2台;2、岳林街道电梯加装项目在建1台,联合审批1台,意见征求9台,共计11台。3、锦屏街道电梯加装项目在建1台,联合审批2台,共计3台。4、萧王庙街道意见征求10台。工作要求:1、紧抓项目进度。在建项目抓牢建设进度,对照目标任务倒排工期、加强上下对接和横向协调,保障项目如期完工。2、深挖成片推进。深挖具有示范引领性的拆迁安置房、安居工程保障房、群众基础好的房改房等,加大推进力度,实现规模上的整体带动。3、强化宣传引导。深入学习《宁波市既有住宅加装电梯管理办法》,加大电梯加装宣传力度,总结加装电梯成功经验,结合新办法精准推送,激发业主加装电梯意愿,形成加装电梯良好氛围。二、老旧小区提升改造工作2023年区民生实事老旧小区改造项目共计3个,项目分别是东江家、亭晖嘉、青云小区,改造内容包括建♘♘筑内外立面、道路铺装、雨污水改造、绿化补种、屋顶修复、增设停车位心语文创素%材库:[https://www.xinyuwenchuang.cn/。公众号:.笔杆子星域。整理—}汇总。等。改造惠及670户人家、约1600群众,改造总建筑面积9.94万平方米,计划投资约3100万元。3个小区从4月份开始陆续进场施工,施工进度25%,预计11月底完工。三、污水零直排区创建工作东江家♘(省级民生项目...
