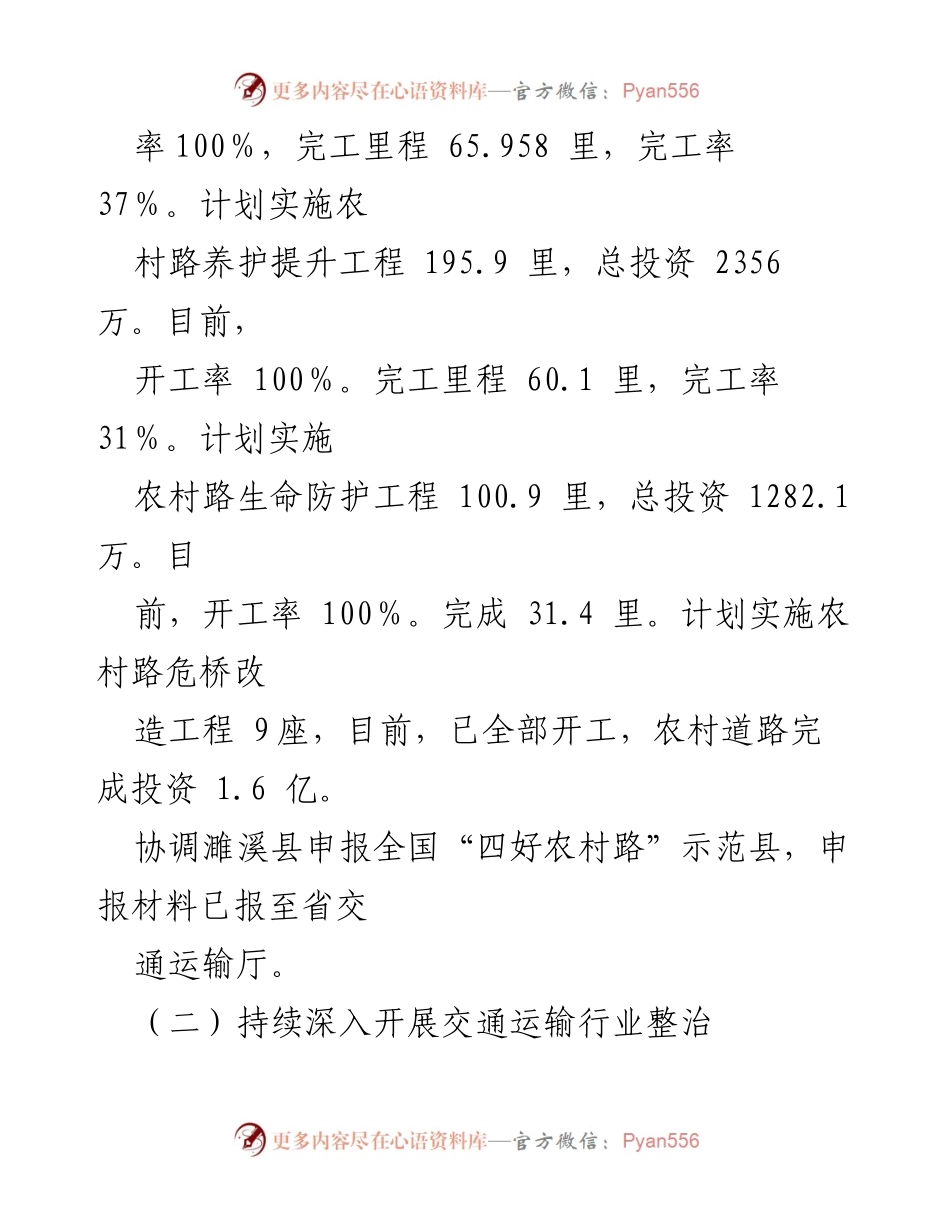

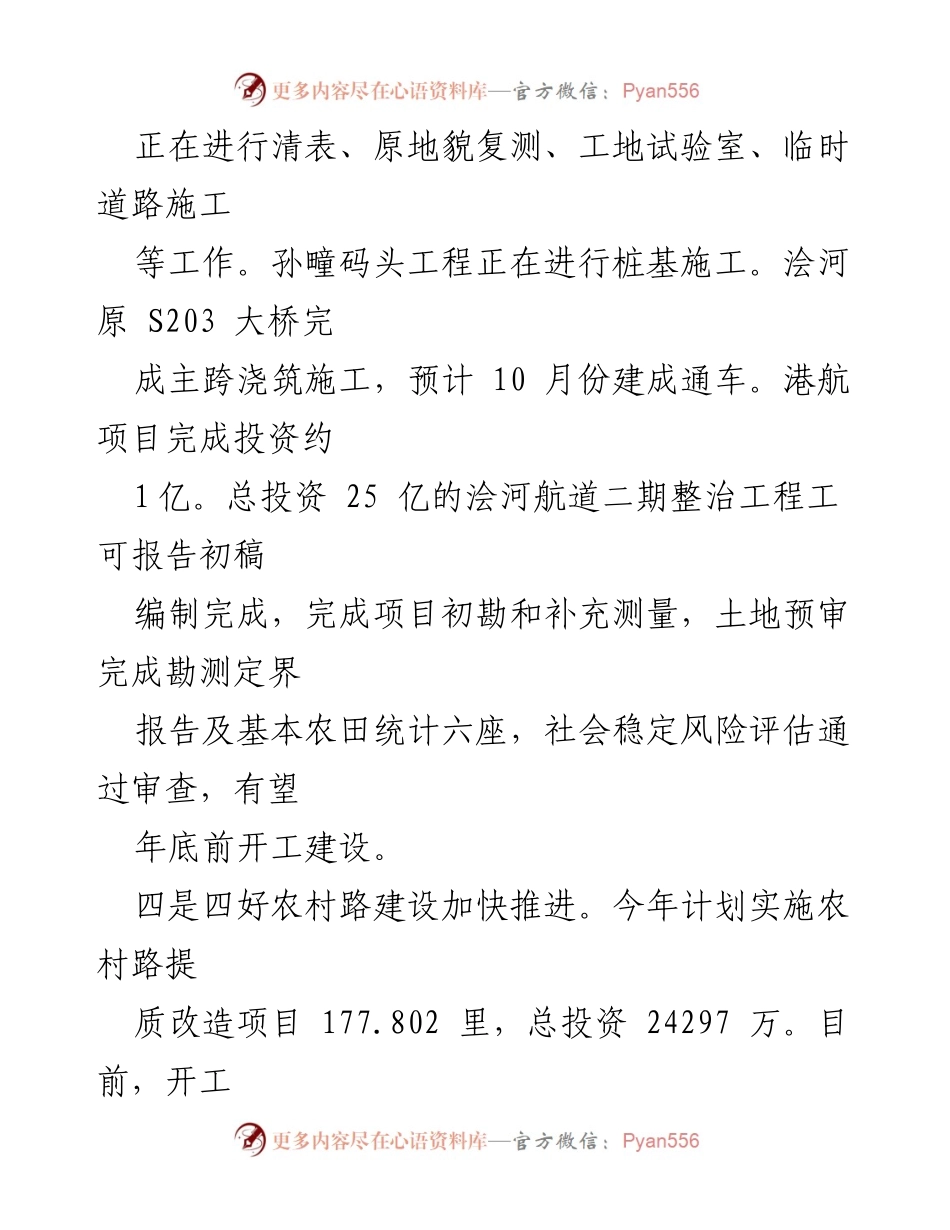

正在进行清表、原地貌复测、工地试验室、临时道路施工等工作。孙疃码头工程正在进行桩基施工。浍河原S203大桥完成主跨浇筑施工,预计10月份建成通车。港航项目完成投资约1亿。总投资25亿的浍河航道二期整治工程工可报告初稿编制完成,完成项目初勘和补充测量,土地预审完成勘测定界报告及基本农田统计六座,社会稳定风险评估通过审查,有望年底前开工建设。四是四好农村路建设加快推进。今年计划实施农村路提质改造项目177.802里,总投资24297万。目前,开工率100%,完工里程65.958里,完工率37%。计划实施农村路养护提升工程195.9里,总投资2356万。目前,开工率100%。完工里程60.1里,完工率31%。计划实施农村路生命防护工程100.9里,总投资1282.1万。目前,开工率100%。完成31.4里。计划实施农村路危桥改...
