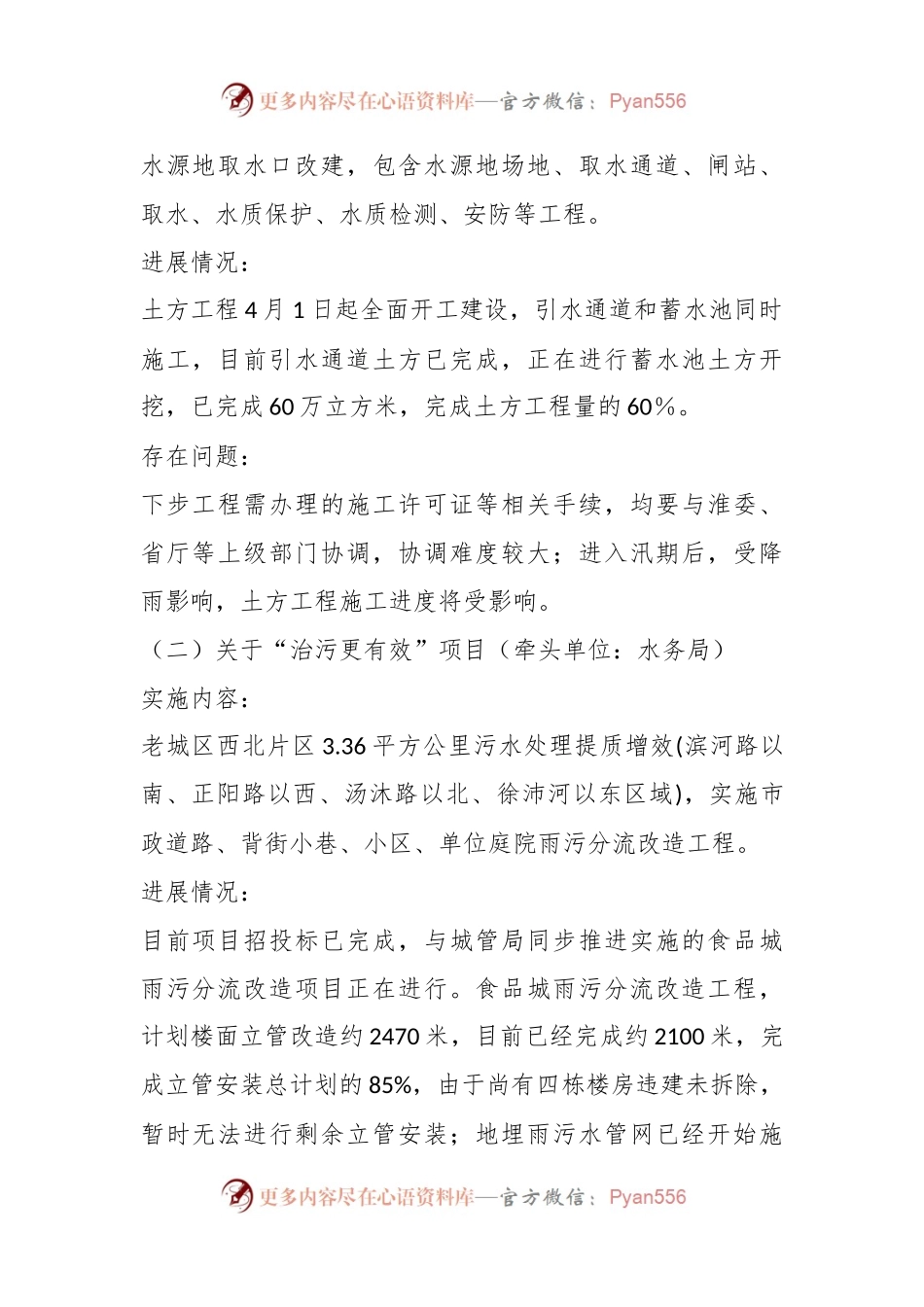

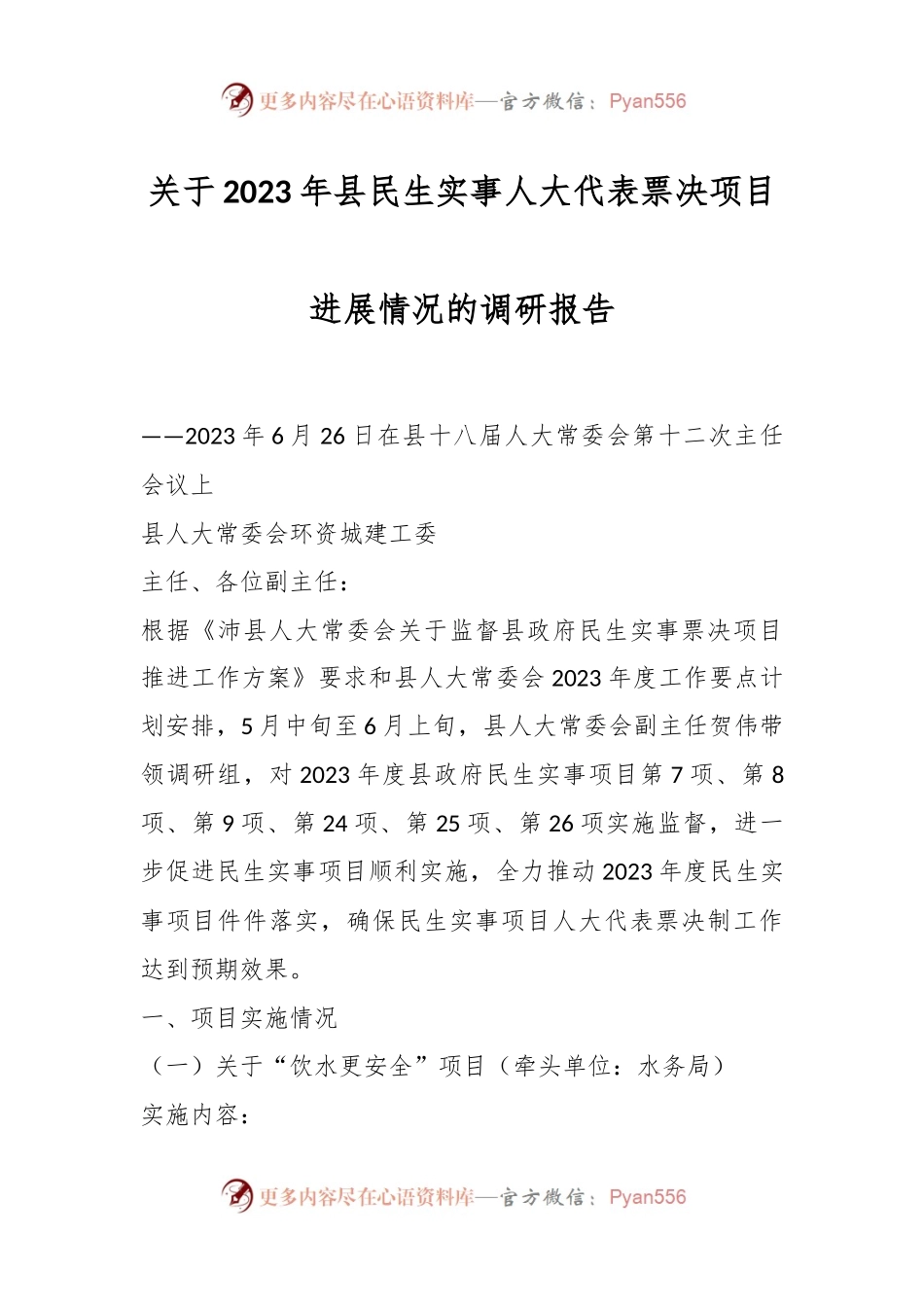

关于2023年县民生实事人大代表票决项目进展情况的调研报告——2023年6月26日在县十八届人大常委会第十二次主任会议上县人大常委会环资城建工委主任、各位副主任:根据《沛县人大常委会关于监督县政府民生实事票决项目推进工作方案》要求和县人大常委会2023年度工作要点计划安排,5月中旬至6月上旬,县人大常委会副主任贺伟带领调研组,对2023年度县政府民生实事项目第7项、第8项、第9项、第24项、第25项、第26项实施监督,进一步促进民生实事项目顺利实施,全力推动2023年度民生实事项目件件落实,确保民生实事项目人大代表票决制工作达到预期效果。一、项目实施情况(一)关于“饮水更安全”项目(牵头单位:水务局)实施内容:水源地取水口改建,包含水源地场地、取水通道、闸站、取水、水质保护、水质检测、安防等工程。进展情况:土方工程4月1日起全面开工建设,引水通道和蓄水池同时施工,目前引水通道土方已完成,正在进行蓄水池土方开挖,已完成60万立方米,完成土方工程量的60%。存在问题:下步工程需办理的施工许可证等相关手续,均要与淮委、省厅等上级部门协调,协调难度较大;进入汛期后,受降雨影响,土方工程施工进度将受影响。(二)关于“治污更有效”项目(牵头单位:水务局)实施内容:老城区西北片区3.36平方公里污水处理提质增效(滨河路以南、正阳路以西、汤沐路以北、徐沛河以东区域),实施市政道路、背街小巷、小区、单位庭院雨污分流改造工程。进展情况:目前项目招投标已完成,与城管局同步推进实施的食品城雨污分流改造项目正在进行。食品城雨污分流改造工程,计划楼面立管改造约2470米,目前已经完成约...
